      裝修工期一般要多久?

      如果裝修對有較高要求,要花20-30天時間來做設計方案。

      一套完整的設計方案(設計方案+效果圖+施工圖+主材清單),一般都要1個月的時間,如果溝通效率低、又有改動的話,甚至還會更久!而且口碑好的設計師,可能還要排期,所以找設計師一定要提前1-2個月去聯系好來。

      打拆:如果是舊房改造,還要花3-7天拆除原有的裝修。

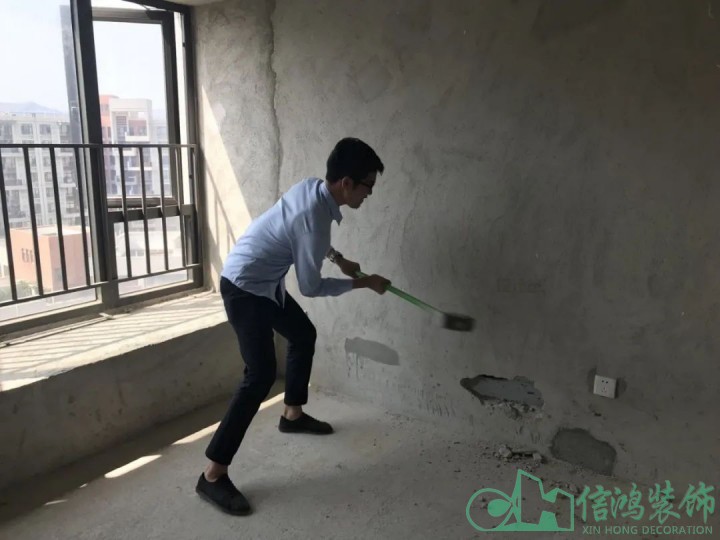

      打拆包括天花、墻面、地面、門窗以及各類裝飾,拆得越干凈越好,比如衛生間墻面——拆除墻磚后,要把底下的水泥也鏟掉,否則再次貼磚后,衛生間就要縮小一圈了。

      砌墻:除非是神仙戶型,否則還要花3-7天拆墻砌墻改造戶型。砌墻一般不建議一次性砌到頂,每天砌墻的高度建議控制在1米5以內,一面墻分2天砌,后面就不容易橫向開裂了。等下方水泥砂漿凝固了,再砌上方的,避免水泥砂漿受壓過大,出現沉降不一致,使得砌墻出現橫向的裂縫。

      水電與中央空調:做水電大概也要一周時間。中央空調要在做水電前定好,因?yàn)椴煌放菩吞?hào)的中央空調,對電線預留的要求是不同的;另外,定制櫥柜也有提前看到,因?yàn)閺N房水電圖要定制櫥柜公司結合柜子格局來細化。

      中央空調要在做水電前定好,因?yàn)椴煌放菩吞?hào)的中央空調,對電線預留的要求是不同的;另外,定制櫥柜也有提前看到,因?yàn)閺N房水電圖要定制櫥柜公司結合柜子格局來細化。

      防水:刷防水加上閉水試驗,大概要3-5天。防水要等墻面找平層徹底干透(約5天)了再刷;刷2-3遍,每遍要等前一遍干透再刷(一般上午一遍、下午一遍),防水刷好過24小時后再做閉水試驗,閉水試驗要2天以上。

      貼磚:貼磚是裝修里的大項目,大約要7-14天。貼磚完工后,像房門、浴室柜、櫥柜、淋浴房之類的,就可以復尺下單了,因?yàn)檫@些東西生產也需要1個月左右,提前下單能省不少時間。

      木工吊頂:根據吊頂范圍大小,大概需要3-7天。木工與防水、衛生間墻磚等施工是不會有沖突的,趕工期的話可以同步施工。

      刮膩?zhàn)优c刷漆:刮膩?zhàn)优c刷乳膠漆,大概要7-10天。刮膩?zhàn)右话阋?-3遍,并且每輪都要等前一輪干透了才能繼續施工,而刮好膩?zhàn)雍筮€要打磨,最后才是刷乳膠漆,整體等待時間比較長,但最好是“陰干”,別開窗通風吹干,否則很容易開裂。

      房門&定制柜安裝:房門+定制柜安裝,大概3-7天。墻面施工好了,就可以安排木門、定制柜子類的安裝了。但定制柜的材料比較多,建議與木工安裝錯開時間,避免互相影響干活。

      安裝收尾:各類安裝收尾,大概要1-2天。

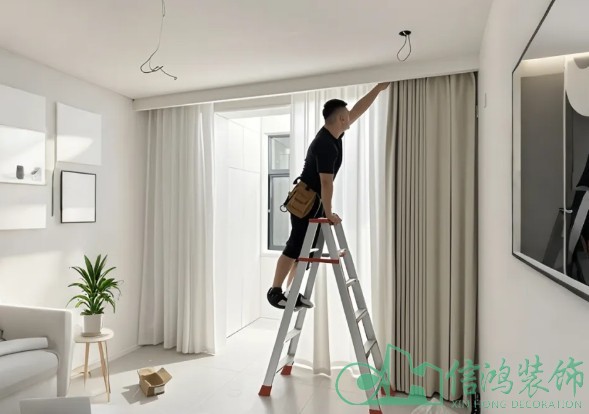

      比如電器安裝、電工收尾、燈具安裝、窗簾安裝之類的小安裝,建議提前買好東西,一次性找安裝師傅來裝好。

      以上,是理想狀態的時間安排,不算設計時間大概34-59天,考慮到周末不允許施工,實際時間應該會更多!并且,還需要滿足以下條件——①材料提前買,可以隨時搬來!②工人要很閑,可以隨叫隨到?、垩b修期間不能有突發情況,比如惡劣天氣、裝修工人家有急事等。在實際裝修操作中,裝修工人幾乎不太可能隨叫隨到的,因?yàn)樽龅煤玫墓と?,一般?huì)有多個工地同時做的,往往要等上一個工地的做好了,才能過來,這就導致工人銜接的時間大大增加。
